THANH HÓA – Dự án Trạm biến áp 220kV Sầm Sơn và đường dây đấu nối đang được các đơn vị liên quan tập trung tháo gỡ vướng mắc mặt bằng để hoàn thành, tăng năng lực truyền tải điện cho khu vực ven biển trọng điểm của tỉnh.
- Mưa lớn 450mm dồn dập, Thủ tướng phát công điện khẩn ứng phó lũ quét
- Trứng gà bình dân nhưng chứa nhiều giá trị dinh dưỡng
- Manh mối từ đơn trình báo đến vụ cướp tài sản

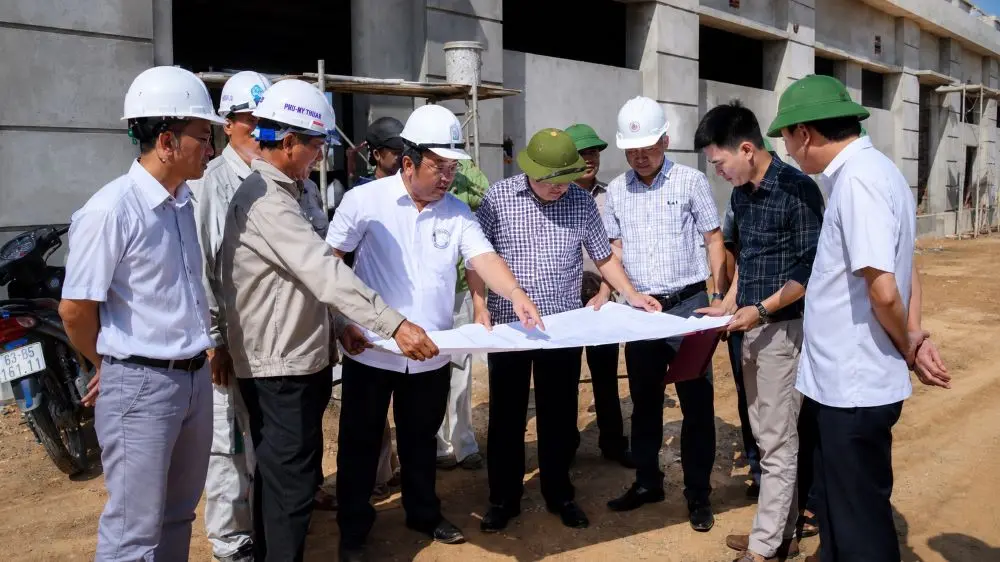

Chiều 17/8, đoàn công tác Sở Công Thương Thanh Hóa cùng Ban Quản lý dự án các công trình điện miền Trung (CPMB) đã kiểm tra hiện trường và rà soát các phần việc còn tồn tại tại công trường Trạm biến áp 220kV Sầm Sơn ở xã Quảng Hùng, TP Sầm Sơn. Việc đẩy nhanh tiến độ được thực hiện theo yêu cầu của UBND tỉnh Thanh Hóa nhằm hoàn tất bàn giao mặt bằng trong tháng 8 và đưa công trình vào vận hành trong năm 2026.
Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, CPMB quản lý điều hành, có quy mô 2x250MVA. Tuyến đường dây đấu nối từ Trạm biến áp 500kV Thanh Hóa đến Trạm biến áp 220kV Sầm Sơn đi qua các huyện Thiệu Hóa, Đông Sơn, Nông Cống, Quảng Xương và TP Sầm Sơn.
Giám đốc Sở Công Thương Thanh Hóa Nguyễn Tiến Hiệu cho biết công trình khi hoàn thành sẽ góp phần nâng cao độ tin cậy cung cấp điện, tăng năng lực truyền tải và tạo điều kiện thu hút đầu tư cho khu vực kinh tế trọng điểm ven biển của tỉnh.
Đến nay, toàn bộ 110 hộ dân bị ảnh hưởng trong phạm vi trạm, tương ứng 5,24ha đất, đã bàn giao mặt bằng. Phần móng trụ đường dây cũng hoàn tất khi cả 111/111 vị trí đã được bàn giao và dựng cột xong.
Nhiều hạng mục xây dựng đạt tiến độ cao, trong đó nền đường vào trạm hoàn thành khoảng 70%, các công trình nhà điều khiển, nhà nghỉ ca và nhà bảo vệ đạt khoảng 87% khối lượng xây dựng. Móng máy biến áp AT1 đã hoàn thiện khoảng 80%, còn công tác kéo dây hoàn thành tại 37/44 khoảng néo đủ điều kiện thi công.
Hành lang tuyến vẫn là điểm nghẽn cần tháo gỡ
Khó khăn lớn nhất hiện nay nằm ở 12 khoảng néo thuộc các địa bàn Đông Sơn, Đông Quang, Quảng Yên, Quảng Ngọc, Quảng Ninh và Nam Sầm Sơn chưa được bàn giao hành lang tuyến, dù công tác kê kiểm đã hoàn thành.
CPMB đề nghị các địa phương phê duyệt phương án bồi thường, chi trả cho các hộ dân còn lại trước ngày 25/8 và tăng cường vận động bàn giao mặt bằng từ ngày 20/8. Đối với các trường hợp đã đủ hồ sơ, đủ kinh phí nhưng vẫn không nhận tiền bồi thường, chính quyền địa phương được yêu cầu chuẩn bị phương án bảo vệ thi công theo quy định.
Một chi tiết đáng chú ý là hai máy biến áp 220kV-250MVA vốn được bố trí cho dự án Sầm Sơn từng được điều chuyển để phục vụ nhiệm vụ khác của ngành điện. Theo Công ty Truyền tải điện 1 (PTC1), thực hiện chỉ đạo của EVNNPT vào tháng 02/2026 nhằm chống quá tải cho Hà Nội trong mùa nắng nóng, hai máy biến áp đã được điều động thay thế cho các thiết bị AT4 và AT5 tại Trạm biến áp 220kV Thành Công.
Các máy AT4 và AT5 khi đó vận hành ở mức tải từ 98% đến 112% và từng phát sinh khí CO, CO2. Việc điều chuyển cho thấy nguồn thiết bị máy biến áp 220kV của hệ thống truyền tải điện đang chịu áp lực tại nhiều khu vực.

Dự án được khởi công cuối năm 2024, ban đầu dự kiến hoàn thành trong năm 2025 nhưng đã điều chỉnh sang năm 2026. Khi các khoảng néo còn lại được bàn giao, công trình sẽ có điều kiện tăng tốc các hạng mục cuối cùng để hoàn thành mục tiêu đóng điện theo kế hoạch.
Minh Tâm (tổng hợp)
