Sự cố cáp ngầm 110kV Hà Tiên – Phú Quốc được khẩn trương khắc phục

Sự cố cáp ngầm 110kV Hà Tiên – Phú Quốc xảy ra trưa 29/11 gây mất điện diện rộng tại nhiều khu vực của đặc khu Phú Quốc. Điện lực An Giang cho biết đang khảo sát, đánh giá và triển khai các giải pháp khắc phục trong ngày 30/11

Sự cố cáp ngầm 110kV gây mất điện nhiều khu vực ở Phú Quốc

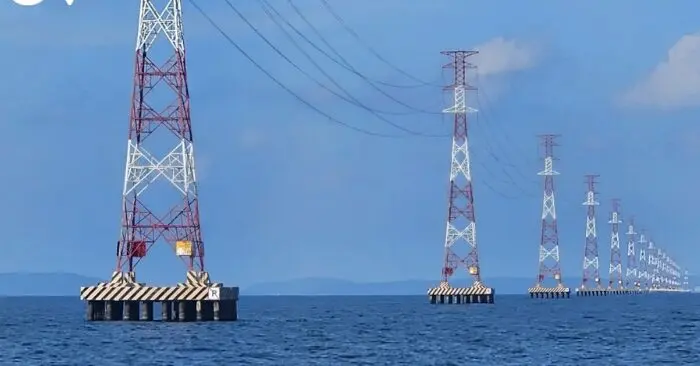

Vào lúc 13h15 ngày 29/11/2025, tuyến cáp ngầm vượt biển 110kV Hà Tiên – Phú Quốc cấp điện cho trạm biến áp 110kV Phú Quốc gặp sự cố. Vụ việc khiến nhiều khu vực gồm Dương Đông, Cửa Cạn, Cửa Dương, Hàm Ninh và toàn bộ Bắc đảo mất điện diện rộng, ảnh hưởng sinh hoạt và sản xuất.

Qua kiểm tra, Công ty Điện lực An Giang xác định Công ty TNHH Tư vấn Thiết kế Xây dựng Thuận Thành KG đang thi công dựng sàn đạo cách bờ biển Hà Tiên khoảng 300 mét, nằm trong hành lang an toàn tuyến cáp ngầm 110kV. Hoạt động ép cọc thép được nhận định có thể là nguyên nhân trực tiếp dẫn đến sự cố.

Ngay sau khi sự cố xảy ra, các đơn vị liên quan triển khai phương án ứng phó khẩn cấp, huy động tối đa nhân lực và phương tiện. Điện lực An Giang cùng Đội Quản lý điện Phú Quốc khoanh vùng, xác định nguyên nhân và xây dựng phương án xử lý, đồng thời phối hợp các đơn vị chuyên môn kiểm tra hiện trường.

Khẩn trương xử lý và ưu tiên cấp điện cho các phụ tải quan trọng

Nhằm duy trì cung cấp điện an toàn trong thời điểm sự cố, Công ty Điện lực An Giang triển khai cấp điện ưu tiên từ nguồn Trạm 110/22kV Nam Phú Quốc qua lưới trung áp 22kV. Các phụ tải quan trọng được ưu tiên gồm cơ quan Đảng, chính quyền, lực lượng vũ trang nhân dân, cơ sở y tế, bệnh viện, hệ thống cấp nước sạch, mạng viễn thông và phụ tải sinh hoạt thiết yếu tại một số khu vực.

Đến 20h ngày 29/11, khoảng 17.400 khách hàng đã được cấp điện trở lại. Tuy nhiên, còn khoảng 12.000 khách hàng tại khu vực Bắc đảo tiếp tục bị ảnh hưởng. Nguyên nhân do phụ tải lớn, bán kính cấp điện kéo dài hơn 40km khiến nguồn cấp tạm thời chưa đáp ứng đủ nhu cầu.

Điện lực tỉnh An Giang cho biết Phú Quốc hiện nhận điện từ hai nguồn: cáp ngầm 110kV Hà Tiên – Phú Quốc và đường dây 220kV Kiên Bình – Phú Quốc. Hai nguồn chưa được liên kết mạch vòng nên khi một nguồn gặp sự cố, toàn hệ thống dễ bị gián đoạn trên diện rộng.

Đẩy nhanh các dự án điện để tăng độ tin cậy và bảo đảm cung cấp điện

Tổng công ty Điện lực miền Nam đang triển khai các dự án Đường dây 110kV Phú Quốc – Bắc Phú Quốc, Đường dây 110kV Phú Quốc – Nam Phú Quốc và TBA 220kV Phú Quốc nhằm hình thành mạch vòng, tăng độ tin cậy cấp điện cho đặc khu. Tuy vậy, nhiều dự án gặp khó khăn trong giải phóng mặt bằng khiến tiến độ thi công bị kéo dài và chưa thể đóng điện theo kế hoạch.

Trong thời gian khắc phục sự cố, Điện lực An Giang thực hiện thao tác chuyển một phần phụ tải từ trạm 110kV Phú Quốc sang trạm 110kV Nam Phú Quốc thông qua đường dây 22kV. Đơn vị cũng vận động các doanh nghiệp có nguồn dự phòng chủ động vận hành máy phát nhằm giảm tải cho hệ thống.

Dù áp dụng nhiều giải pháp, tình trạng mất điện vẫn tiếp diễn tại Cửa Dương, Cửa Cạn và một số khu vực Bắc đảo do đường dây dài và nhu cầu cao. Điện lực An Giang cho biết đã liên hệ đơn vị có chức năng để phối hợp khắc phục, nhằm sớm phục hồi cấp điện ổn định cho toàn bộ người dân

Theo: VOV
